Pilot produksi maklon sebaiknya dinilai dari kemampuan menjelaskan bahan, hasil, dan pengecualian sampai pesanan ditutup. Demonstrasi bahan keluar lalu hasil masuk belum cukup. Pimpinan operasi memerlukan jawaban saat hasil sudah lengkap tetapi sisa bahan belum kembali, pesan vendor terduplikasi, atau bukti timbang perlu dikoreksi.
Seluruh skenario dan angka dalam artikel ini bersifat ilustratif. Ini bukan studi kasus pelanggan, portofolio proyek, atau hasil implementasi Layana.ID. Rancangan di bawah membantu sponsor operasi, inventory controller, procurement, dan IT menyusun uji penerimaan sebelum memperluas sistem.
Tetapkan Keputusan Pilot dan Batas Cakupan
Pilih satu vendor, satu keluarga bahan, satu lokasi kirim, dan satu alur hasil kembali. Keputusan yang hendak diuji adalah apakah pesanan dapat ditutup dengan rekonsiliasi yang dapat dijelaskan. Jangan sekaligus menjadikan pilot sebagai penggantian seluruh ERP, evaluasi semua vendor, atau pembuktian ROI yang belum memiliki baseline.
Tulis kondisi awal sebelum pengujian: saldo vendor, pesanan terbuka, lot, satuan, dokumen pengiriman, hak pengguna, dan aturan koreksi. Gunakan data sintetis atau data yang telah diizinkan dan disamarkan. Pembuktian di lingkungan uji tidak boleh dipromosikan sebagai kesiapan produksi tanpa pemeriksaan lingkungan serta otorisasi yang sesuai.

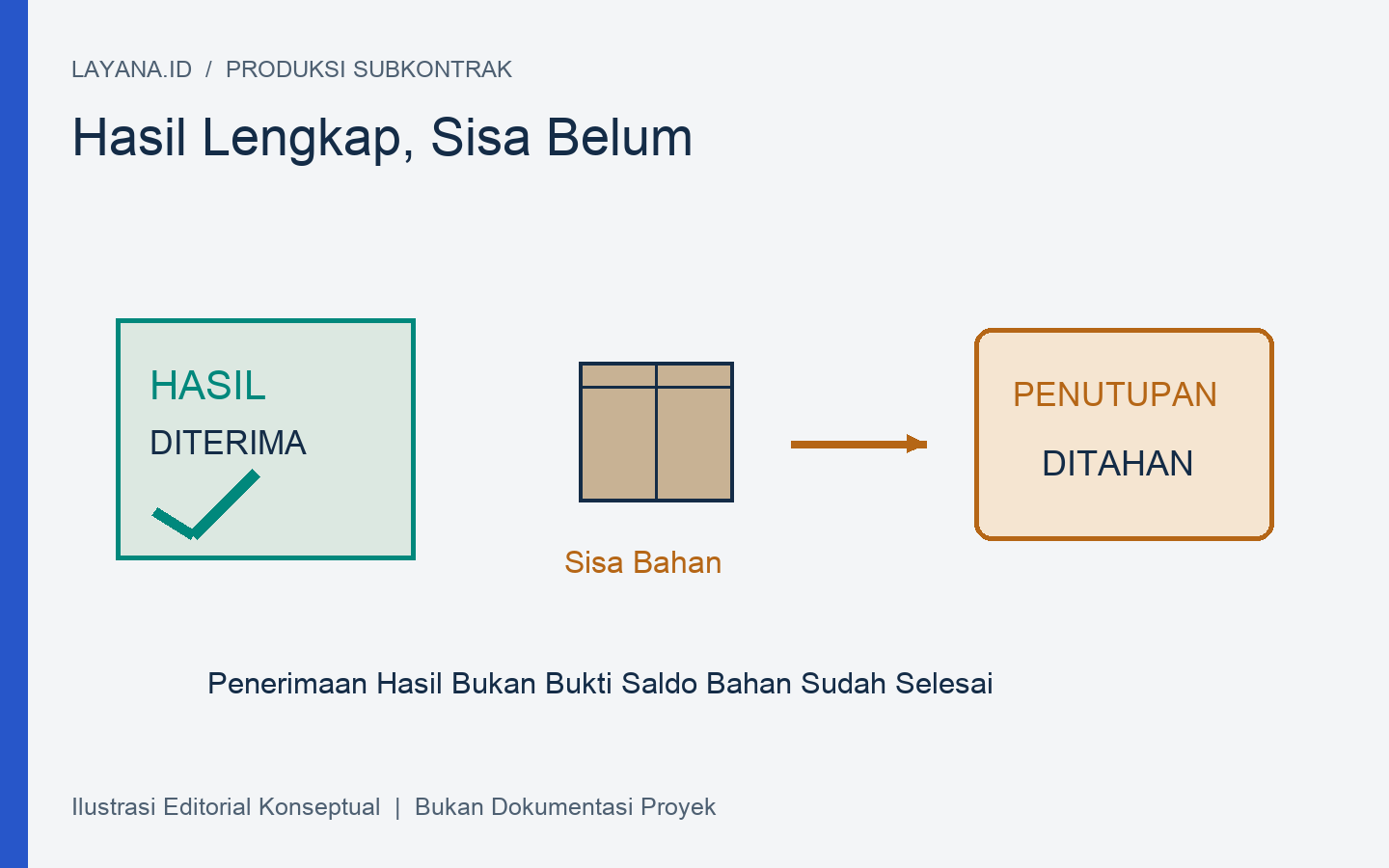

Skenario Dasar: Hasil Lengkap, Sisa Belum Selesai
Dalam contoh hipotetis, perusahaan mengirim 1.000 kg bahan. Konsumsi disetujui 800 kg. Hasil akhir yang direncanakan telah diterima sesuai dasar konversi yang disepakati, sedangkan 200 kg bahan masih perlu dipertanggungjawabkan. Sistem harus dapat membedakan “hasil lengkap” dari “pesanan siap ditutup”. Jumlah hasil tidak boleh langsung disamakan dengan jumlah bahan.
Sebanyak 150 kg kemudian diretur dan diterima gudang asal, sementara 50 kg masih berada di vendor. Pesanan tetap mempunyai saldo yang perlu ditindaklanjuti. Jika saldo tersebut dialihkan ke pesanan berikutnya, harus ada transaksi serta persetujuan pemindahan alokasi, bukan sekadar pengubahan keterangan.
Gunakan Matriks Uji yang Memaksa Pengecualian Muncul
| Skenario | Hasil yang Diharapkan | Bukti Kelulusan |
|---|---|---|
| Hasil Parsial | Saldo hasil dan bahan terpisah | Dua penerimaan tanpa konsumsi ganda |
| Pesan Vendor Ganda | Satu kejadian tidak diposting ulang | Referensi transaksi tetap sama |
| Koreksi Konsumsi | Riwayat awal dipertahankan | Alasan dan persetujuan terlihat |
| Retur Belum Diterima | Penutupan ditahan sesuai aturan | Pasangan kirim-terima belum lengkap ditandai |
| Timbang Ulang | Sesi lama tidak hilang | Hubungan sesi dan dokumen terbaca |
Pada setiap uji, tentukan siapa yang mengeksekusi, kondisi awal, langkah, hasil yang diharapkan, dan bukti aktual. Screenshot saja tidak selalu cukup untuk saldo; bandingkan histori transaksi dan perhitungan yang diharapkan. Status “tidak diuji” perlu tetap terpisah dari “lulus”.
Uji Urutan yang Tidak Normal
Kirim laporan hasil sebelum konfirmasi penerimaan bahan, lalu periksa apakah sistem menahan kejadian untuk klarifikasi. Setelah dokumen yang kurang dilengkapi, lanjutkan pada kejadian yang sama. Uji pula koneksi terputus setelah transaksi diproses tetapi sebelum pengirim menerima jawaban. Pengiriman ulang tidak boleh menciptakan penerimaan kedua.
Kerangka visibilitas GS1 EPCIS menekankan informasi tentang objek, waktu, lokasi, dan konteks kejadian. Untuk pilot ini, gunakan pertanyaan tersebut untuk memeriksa kelengkapan bukti, tanpa mengklaim bahwa sistem telah memenuhi standar atau memperoleh sertifikasi tertentu.
Periksa Hak Akses dan Penutupan yang Ditolak
Coba peran pelapor mengubah konsumsi yang sudah disetujui, vendor mengakses pesanan vendor lain, serta operator menutup pesanan dengan selisih terbuka. Gunakan akun uji dengan kewenangan yang disetujui. Tujuannya membuktikan batas peran, bukan menguji keamanan produksi atau memperluas akses tanpa izin.
Penolakan yang benar harus membantu pengguna melanjutkan: tampilkan alasan, dokumen yang kurang, dan peran yang dapat menindaklanjuti. Pesan kesalahan teknis tanpa konteks bisnis dapat membuat operator kembali memakai catatan paralel. Uji keberhasilan setelah koreksi yang sah, sehingga bukan hanya jalur penolakan yang dibuktikan.
Bandingkan Beban Kerja Sebelum Memutuskan Perluasan
Catat waktu rekonsiliasi, jumlah pengecualian yang memerlukan pemeriksaan manual, serta jumlah pesanan yang lengkap bukti. Bandingkan kasus dengan kompleksitas sebanding. Jika jumlah transaksi kecil, laporkan observasi dan keterbatasannya; jangan mengubah beberapa uji sukses menjadi persentase penghematan tahunan.
Tinjau pula usaha vendor: apakah format mudah diisi, siapa memperbaiki data salah, dan bagaimana gangguan ditangani. Biaya operasi meliputi dukungan, pemeliharaan integrasi, perangkat bila ada, dan waktu rekonsiliasi yang masih diperlukan. Pilot yang terlihat cepat di demo dapat tetap mahal bila setiap pengecualian membutuhkan pengembang.
Putuskan Lanjut, Perbaiki, atau Tahan dengan Bukti
- Lanjut terbatas: skenario wajib lulus, saldo dapat direkonsiliasi, dan PIC dukungan sudah jelas.
- Perbaiki lalu uji ulang: ada kegagalan terlokalisasi dengan penyebab serta rencana retest.
- Tahan perluasan: penutupan salah, duplikasi transaksi, atau batas akses belum terkendali.
Paket keputusan berisi hasil per skenario, temuan, bukti retest, cakupan belum diuji, dan sisa pekerjaan sebelum operasional. Sponsor menyetujui langkah berikutnya berdasarkan paket tersebut. Tidak perlu menyamakan status pilot dengan persetujuan go-live atau dengan pembuktian manfaat finansial.
Untuk merancang sistem operasional khusus bersama Layana.ID, bawa contoh alur maklon dan tiga pengecualian yang paling sering menghambat penutupan. Diskusi kebutuhan dapat dimulai dari skenario penerimaan, batas integrasi, serta tanggung jawab pengguna sebelum menetapkan cakupan pengembangan.
Hubungan dengan Alur Maklon Lainnya
Sebelum menjalankan matriks uji, sepakati batas kendali produksi maklon dan perhitungan saldo bahan di vendor. Untuk skenario bukti fisik, gunakan rancangan timbangan IoT yang terhubung surat jalan sebagai dasar memeriksa sesi ganda serta timbang ulang.
Pertanyaan Sponsor Pilot
Apakah Semua Skenario Harus Langsung Diotomatisasi?
Tidak. Tahap awal dapat memakai persetujuan manual yang tercatat. Yang perlu terbukti adalah konsistensi saldo, jejak keputusan, serta cara memulihkan pengecualian.
Kapan Manfaat Finansial Dapat Dinilai?
Setelah baseline, biaya, periode pengamatan, dan transaksi pembanding tersedia. Hasil uji fungsional sendiri belum membuktikan ROI atau penghematan operasional.
