Stok bahan di subkontraktor sering menjadi angka yang paling sulit dijelaskan ketika pesanan produksi hendak ditutup. Bahan keluar tercatat di gudang asal, hasil sudah diterima sebagian, tetapi konsumsi dan sisa masih ada di laporan terpisah. ERP perlu memisahkan perpindahan lokasi, pemakaian, dan penyelesaian selisih agar satu kejadian tidak dihitung dua kali.
Panduan ini membahas rancangan kontrol persediaan untuk material yang dikirim perusahaan ke pengolah eksternal. Ini bukan klaim bahwa setiap fungsi di bawah sudah tersedia dalam suatu produk. Inventory controller, pemilik proses ERP, dan finance perlu memvalidasi rancangan terhadap kebijakan kepemilikan, penilaian persediaan, serta konfigurasi aktual.
Pisahkan Pemilik, Lokasi, dan Alokasi Pesanan
Satu material dapat dimiliki perusahaan, berada di vendor, dan dialokasikan untuk pesanan tertentu. Tiga dimensi ini menjawab pertanyaan berbeda. Lokasi menunjukkan keberadaan bahan; pemilik menentukan tanggung jawab pencatatan sesuai kebijakan; alokasi menunjukkan pekerjaan mana yang berhak memakai bahan itu. Menggabungkannya dalam satu kolom keterangan membuat rekonsiliasi bergantung pada ingatan operator.
Dokumentasi resupply subcontracting Odoo memisahkan penyediaan komponen dan penerimaan produk hasil subkontrak. Untuk rancangan perusahaan, tentukan secara eksplisit lokasi vendor, material, lot, satuan dasar, pesanan jasa, serta referensi dokumen pengiriman. Rujukan vendor tersebut bukan spesifikasi atau portofolio Layana.
Bangun Rekonsiliasi dengan Satuan yang Sama
Untuk bahan dan periode yang sama, gunakan hubungan: saldo akhir yang diharapkan = saldo awal + bahan diterima vendor − konsumsi disetujui − retur bahan − pengeluaran lain yang disetujui. Bandingkan hasilnya dengan konfirmasi fisik. Pengeluaran lain harus mempunyai jenis transaksi dan persetujuan; jangan menaruh semua selisih pada kolom konsumsi.
Hasil jadi tidak boleh langsung dikurangkan dari saldo bahan ketika satuan atau faktor konversinya berbeda. Kilogram bahan dan unit produk memerlukan dasar konsumsi atau BOM yang disepakati. Pemakaian standar membantu membuat perkiraan, sedangkan pemakaian aktual serta selisih harus tetap dapat dijelaskan.
| Catatan | Peran dalam Saldo | Bukti |
|---|---|---|
| Pengiriman | Menambah bahan yang diterima vendor | Konfirmasi penerimaan sesuai kiriman |
| Konsumsi | Mengurangi bahan untuk pekerjaan | Laporan pemakaian yang disetujui |
| Retur Sisa | Mengurangi saldo vendor, masuk alur penerimaan asal | Dokumen retur yang dipasangkan |
| Scrap | Pengeluaran terpisah sesuai kebijakan | Alasan, kuantitas, dan otorisasi |
Contoh Angka: Saldo Tersedia Tidak Sama dengan Sisa Pesanan

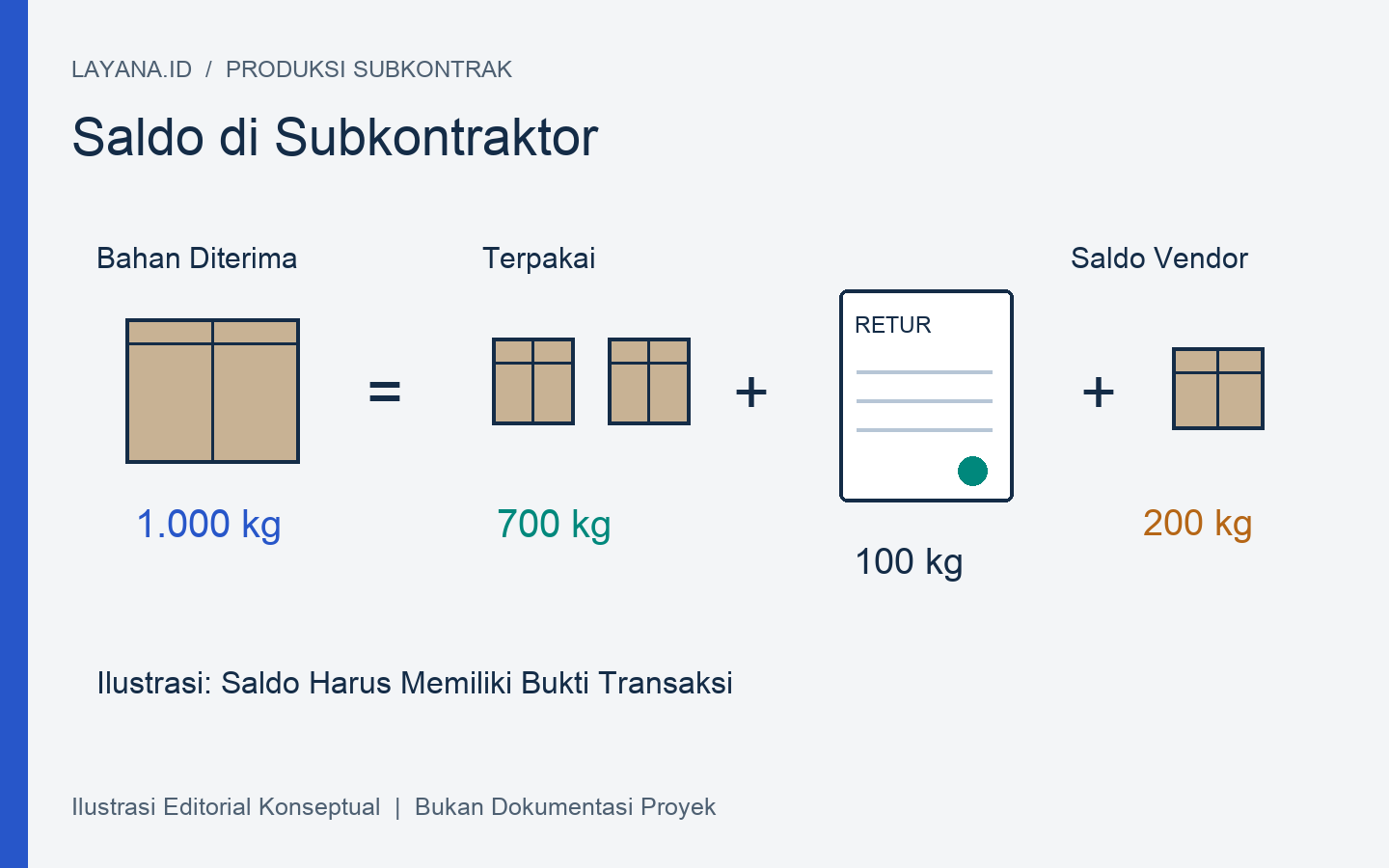

Skenario berikut ilustratif, bukan data pelanggan. Vendor menerima 1.000 kg bahan. Konsumsi yang sudah disetujui adalah 700 kg dan retur yang telah dikonfirmasi 100 kg. Saldo yang diharapkan di vendor adalah 200 kg. Bila konfirmasi fisik hanya 190 kg, terdapat 10 kg yang perlu ditelusuri; angka itu belum otomatis menjadi kehilangan atau scrap.
Selanjutnya, periksa apakah sebagian saldo sudah dialokasikan untuk pesanan lain. Saldo total 200 kg tidak berarti seluruhnya bebas dipakai. Tampilkan jumlah fisik, jumlah dialokasikan, dan jumlah belum dialokasikan secara terpisah. Bila laporan konsumsi terlambat, beri penanda ketidakpastian agar perencana tidak menganggap saldo tersebut pasti tersedia.
Tangani Penerimaan Parsial Tanpa Menutup Jejak Bahan
Satu pesanan dapat menghasilkan beberapa penerimaan. Tiap penerimaan perlu identitas sendiri dan hubungan ke pesanan asal. Catat hasil diterima, hasil ditahan untuk pemeriksaan, serta jumlah yang diterima secara operasional sesuai SOP. Jangan menduplikasi konsumsi seluruh pesanan pada setiap penerimaan parsial.
Koreksi laporan pemakaian tidak boleh mengganti riwayat tanpa jejak. Simpan angka awal, alasan koreksi, orang yang menyetujui, dan hubungan ke transaksi penyesuaian. Jika ada pembatalan penerimaan, aturan pengaruhnya terhadap konsumsi harus jelas: otomatis, menunggu persetujuan, atau perlu proses terpisah.
Berikan Hak Transaksi Berdasarkan Tanggung Jawab
- Gudang membuat pengiriman dan penerimaan fisik sesuai kewenangannya.
- PIC vendor melaporkan penerimaan serta pemakaian, dengan validasi perusahaan.
- Inventory controller merekonsiliasi saldo dan membuka pengecualian.
- Approver menyetujui penyesuaian; pelapor tidak otomatis menjadi penyetuju.
- Finance meninjau implikasi nilai berdasarkan kebijakan yang telah ditetapkan.
Tampilan saldo perlu menampilkan tanggal konfirmasi terakhir. Nilai yang benar kemarin dapat menyesatkan jika dipakai untuk menjanjikan produksi hari ini tanpa mempertimbangkan transaksi yang belum masuk. Tetapkan penanganan laporan terlambat, periode yang sudah ditutup, dan transaksi dengan tanggal kejadian berbeda dari tanggal input.
Uji Lima Kondisi Sebelum Mengaktifkan Alur
Uji satu bahan dengan dua lot, satu lot untuk dua pesanan, penerimaan hasil parsial, retur sisa yang belum diterima gudang asal, serta pembatalan konsumsi. Untuk masing-masing, bandingkan histori transaksi dan saldo yang diharapkan. Kelulusan berarti hasil dapat direkonsiliasi, bukan sekadar tidak ada pesan kesalahan.
Dalam pembahasan kebutuhan sistem ERP Layana.ID, bawa contoh saldo per vendor, format laporan pemakaian, BOM atau faktor konversi, dan kebijakan persetujuan. Mulai dengan pemetaan kontrol yang diperlukan, kemudian periksa dukungan konfigurasi dan integrasi sebelum menetapkan cakupan pengembangan.
Hubungan dengan Alur Maklon Lainnya
Aturan saldo perlu mengikuti batas serah terima produksi maklon yang telah disepakati. Ketika laporan pemakaian datang dari sistem vendor, cocokkan identitas dan mekanisme koreksinya dengan kontrak integrasi data maklon, sehingga penerimaan ulang pesan tidak mengubah saldo dua kali.
Pertanyaan Pengendalian Saldo
Apakah Semua Selisih Boleh Menjadi Scrap?
Tidak sebagai aturan otomatis. Selisih dapat berasal dari waktu pencatatan, konversi satuan, salah lot, atau koreksi dokumen. Klasifikasi akhir memerlukan bukti dan persetujuan.
Kapan Pesanan Boleh Ditutup?
Ketika hasil, konsumsi, sisa, retur, dan pengecualian memenuhi kriteria penutupan yang disepakati. Penerimaan hasil terakhir saja belum membuktikan seluruh bahan sudah dipertanggungjawabkan.
